Kompassidik.com | Aceh Tengah , Pekerjaan pembangunan jembatan terus berjalan dengan progres fisik mencapai 47,67 persen.
Hingga saat ini, sejumlah pekerjaan konstruksi utama pada bagian pondasi dan abutmen telah berhasil diselesaikan sepenuhnya, sementara pekerjaan struktur atas jembatan mulai memasuki tahap pemasangan pylon dan sling utama.
Berdasarkan laporan pelaksanaan di lapangan, tidak terdapat kegiatan pembongkaran jembatan lama maupun pembangunan jembatan darurat.
Namun demikian, distribusi material untuk mendukung pekerjaan konstruksi telah dilakukan dengan baik, meliputi 100 batang besi, 20 truk pasir, 10 truk batu koral, 300 sak semen, serta material bekesting berupa 100 batang kayu ukuran 2×3, 150 lembar papan ukuran 1,20 meter, dan 30 batang papan ukuran 4 meter.
Pada tahap pekerjaan konstruksi, seluruh kegiatan persiapan dan pekerjaan pondasi telah rampung 100 persen.

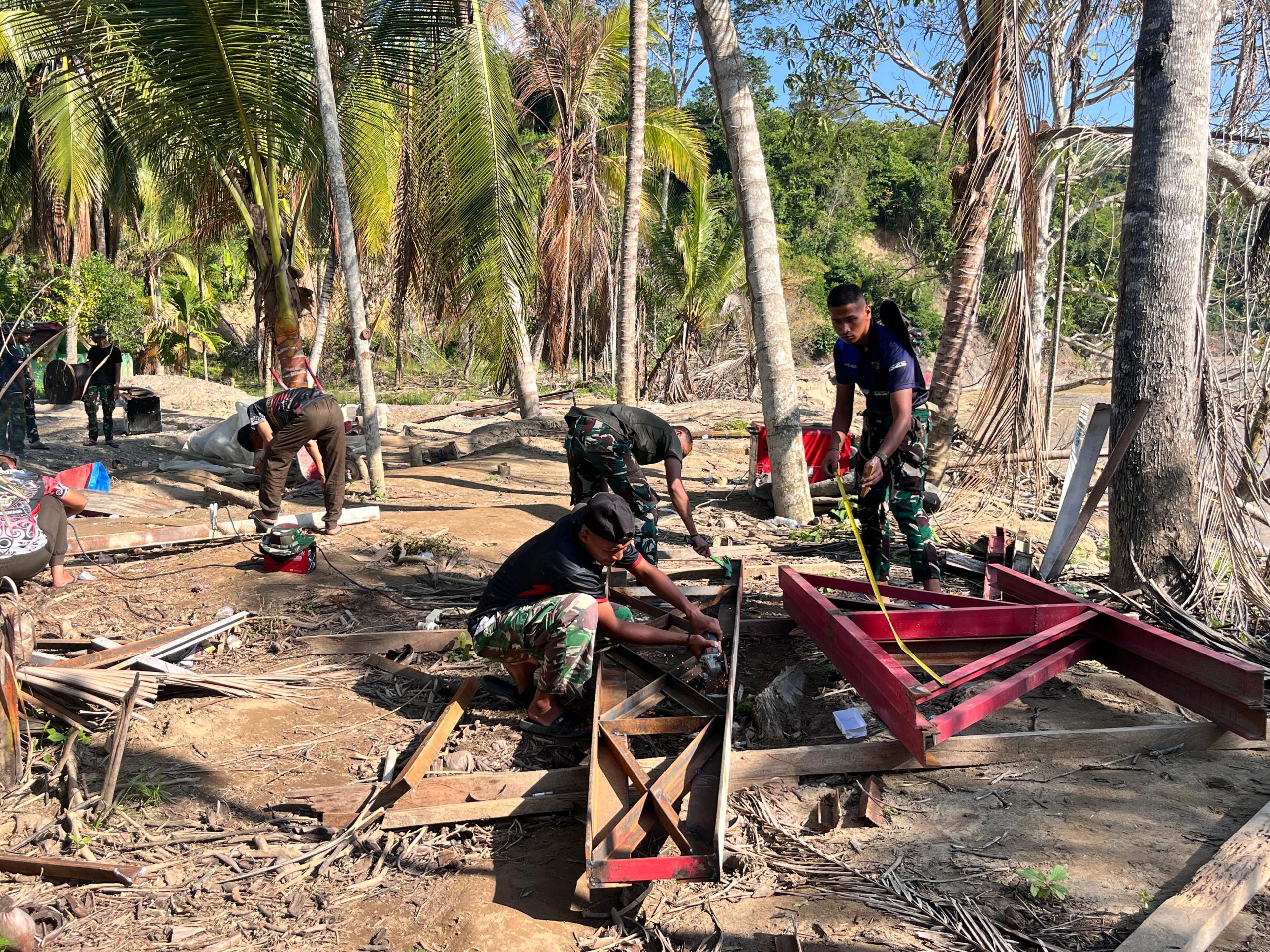

Pekerjaan yang telah selesai meliputi pembersihan lokasi, pemasangan bowplank (tali poros jembatan), penggalian lubang pondasi dan abutmen pada titik A1, B1, A2, dan B2, pengecoran lantai pondasi, perakitan besi tulangan, pemasangan mal atau perancah, hingga pengecoran abutmen dan pondasi.
Saat ini, pekerjaan memasuki tahapan pembangunan struktur atas jembatan.
Progres pemasangan pylon kanan dan kiri pada titik A1-B1 telah mencapai 5 persen, sementara pemasangan pylon pada titik A2-B2 belum dimulai.
Di sisi lain, pemasangan sling utama telah mencapai 10 persen.
Adapun pekerjaan lanjutan yang masih menunggu pelaksanaan antara lain pemasangan rangka dan lantai jembatan, pemasangan ikatan angin pada empat sisi, pemasangan ram kawat, pengecatan, pemasangan plang anjuran dan identitas jembatan, serta pekerjaan finishing yang seluruhnya masih berada pada progres 0 persen.
Pelaksana kegiatan menyampaikan bahwa penyelesaian pekerjaan pondasi dan abutmen menjadi pencapaian penting karena merupakan bagian utama yang menopang keseluruhan struktur jembatan.
Dengan progres yang telah mencapai hampir setengah dari target pembangunan, pekerjaan selanjutnya akan difokuskan pada pemasangan pylon, sling utama, serta struktur rangka jembatan agar pelaksanaan dapat berjalan sesuai jadwal yang telah ditetapkan.
Secara keseluruhan, pembangunan jembatan menunjukkan perkembangan yang positif dengan progres fisik mencapai 47,67 persen, dan diharapkan dapat terus meningkat seiring berjalannya pekerjaan struktur atas pada tahap berikutnya.
(Anto)
